Discover Reliable

發現信賴

CTCI協助中油提升全台供氣韌性
—第三座液化天然氣接收站儲槽與氣化設施統包工程

— 工程事業群 中鼎 方法工程師 張傑凱
  • 市場類別:液化天然氣
  • 業主:台灣中油股份有限公司
  • 執行單位 : 中鼎集團
  • 完工日期:氣化設施(2025年6月);儲槽(2025年8月)
  • 工程地點:桃園觀音區
  • 工程範圍:設計、採購、建造、試車
  • 產能:兩座16萬立方米儲槽;氣化量1,200噸/小時
在全球2050淨零碳排趨勢下,台灣政府積極投入能源轉型。本「第三座液化天然氣接收站(以下簡稱三接)」之推動,即為達成「2025年低碳天然氣發電量占比達50%」的關鍵指標工程;此外,本案位於桃園觀音區,完工後更降低現行大潭電廠仰賴台中接收站「南氣北送」的遠程調度風險,有效提升台灣供氣韌性,確保北部供電穩定度。

CTCI中鼎集團(以下簡稱中鼎)在LNG領域,於海內外皆擁有相當豐富的經驗與實績,更參與全台營運及興建中的每一座LNG接收站。在本案中,中鼎主要負責陸上最重要的儲槽與氣化設施統包工程。

值得一提的是,本三接案面績僅13公頃,為全球腹地最小的LNG接收站。中鼎團隊以豐富的技術及國際專案經驗,成功克服環境限制及複雜的施工界面,圓滿完成本案,再度向世界展現國際級的工程實力。

中油第三座液化天然氣接收站

為什麼選擇CTCI ?

台灣唯一具備LNG接收站統包能力

中鼎集團深耕LNG領域四十多年,成功完成台灣、中國大陸、印度及泰國等地共11項LNG接收站新建與擴建工程,年供氣總量達4,000萬噸。目前執行中的有台塑六接、洲際七接LNG接收站等,實績優異,是台灣唯一具備興建LNG接收站包括:氣化設施、儲槽、碼頭及長途輸氣管線等完整專業能力的統包工程公司,故獲本案業主青睞。

值得信賴的團隊

優異溝通能力 克服疫情及介面整合挑戰

三接工程在執行作業高峰時期,有儲槽案、氣化案、天然氣輸出管線陸管案、棧橋案、圍堤造陸案、棧橋延伸案、碼頭區接收設施及管線工程案、外廓堤防案,共計8個專案、6個團隊同時施工,中鼎所負責執行的,為其中的儲槽案、氣化案,這些專案間彼此間的介面整合極其複雜,成為專案執行的一大挑戰。

本案執行期間遭逢COVID-19疫情影響,中鼎團隊嚴格遵守政府防疫規定,採取多項措施降低傳染風險,盡可能降低交叉傳染,未造成長期停工問題。另,為因應防疫隔離政策,同時確保施工品質不受影響,本案採用當地第三方檢驗員執行會驗,並透過視訊監督關鍵設備LNG一級輸出泵,要求廠商廠驗時使用LNG進行低溫性能測試,確保設備符合契約標準。

中鼎團隊本著為業主考量的用心,不斷的與各承攬廠商溝通及協調、現場勘查,以專業的管理及施工評估及沙盤推演,以綜合性的考量對三接整體最有利的施工順序、動線及工法,達成三接全案進度推動最大化的目標。


專案亮點

全世界腹地最小的LNG接收站

因應2021年藻礁公投訴求,本案整體設計歷經大幅變化,包含腹地規劃由原本浚深248公頃,改為不浚深且不填土的13公頃規劃,使三接成為全球絕無僅有腹地最小的LNG接收站。狹小的腹地加上多個施工團隊介面,使執行面難度大增。加上環評承諾土方不得外運,現場大量開挖時土方暫置區不足,需評估較不影響整體工程進度之區域作為土方暫置場,為本案執行增加了許多挑戰。

此外,本案位址鄰近海堤,周遭無遮蔽以致空氣水氣含鹽量高,造成施工設備機具故障率增加,以致延宕施工,同時,此位址周遭缺乏屏障,受東北季風嚴重影響,風速高於每10平方米即無法進行吊裝作業,實際作業期間,風速過大的時間相當長;而在港型不完整的先天條件下,亦不時受到突變的西南強風與湧浪影響,導致可施工天數大幅減少至三成以下,對施工團隊產生極大的考驗。為克服氣候影響,在材料部份,需特別選用防漏、防鏽、抗腐蝕、耐久性較佳的材質或處理方式,以提高設備使用壽命。

中鼎團隊以使命必達的決心,在狹小的工區中持續協調各團隊的施工車輛通行、作業動線、工程順序等,帶領多個施工團隊齊心協力克服氣候、環境等種種困難,成功完成本座全世界腹地最小的LNG接收站,展現中鼎國際級的實力。

創新技術

全台最長卸料管線預冷及填管作業

本案的試車階段,亦面臨著諸多考驗。其中,因本案包含了目前全台最長的2.5公里48吋卸料管線,在進行試車前,中鼎團隊便已進行全面向的評估,考量到LNG為約-162℃之極低溫液體,如注入至常溫的管線,將因劇烈的溫差導致管線產生弓脹效應(Thermal Bowing),進而變形毀損。因此,在LNG進液進行填管作業前,接收站內的LNG管線及儲槽皆須事先冷卻,將LNG管線上下溫差控制在60度以內。為此,中鼎團隊將卸料管線預冷至-80~-100℃,再進行LNG進液填管。同時,更嚴格遵守儲槽冷卻期間,儲槽必須遵守底板降溫速率不得超過每小時-3~-5 ℃,以及儲槽側壁及底板溫度溫差等規範。

所謂的管線預冷作業,即是透過LNG載運船,提供溫度-120 ℃以下,且流量每小時20~ 23噸的冷NG(Natural Gas,透過船上蒸發器將船艙內的LNG氣化產生),才足以讓長達2.5公里的48吋管線卸料管線及1.8公里的20吋冷循環/輸出管線預冷至需求溫度,管線預冷作業結束後,即可從船方輸出LNG接續進行48吋卸料管線及20吋冷循環/輸出管線填液作業。中鼎向業主會報上述評估並獲核可後,正式於試車階段採用此方案,並經歷了長達133.5小時的冷卻及填液歷程,在嚴密的監測及把關下,圓滿完成此項艱鉅任務。

大幅縮短儲槽內槽氮氣吹驅時程

在時程的安排上,為使三接得以盡速穩定供氣至大潭電廠,業主要求中鼎團隊必須提早完成試車,時程極為緊湊。中鼎團隊積極評估如何縮短試車時程,讓兩座儲槽皆可投入營運,強化LNG儲槽的安全存量韌性,而將前述的卸料管線預冷與氮氣吹驅作業結合,為當下首選。

在LNG進液前,為避免BOG壓縮機在啟動時,因氮氣濃度太高而造成馬達過載損壞,因此確保LNG儲槽內甲烷體積百分濃度達80%,是必要的前置作業。然而,本案共設有兩儲槽,如採用傳統作法,將耗時甚鉅。

為提升執行效率,中鼎團隊評估縮短LNG儲槽氮氣吹驅流程之方案。首先,透過船方蒸發器提供冷NG來預冷48吋卸料管線;在48吋卸料管線預冷期間,熱氣會進到儲槽後,最終至燃燒塔燃燒後排放至大氣。一開始,較熱的NG會進入儲槽,因其初始溫度較高、密度較低,此時尚無法沉至下層,將儲槽內的氮氣從儲槽頂部的BOG管線趕出;後續,隨著管線預冷作業進度推行,進入儲槽的NG溫度亦隨之降低,待至-90℃以下後,NG之密度將大於儲槽內氮氣,進而下沉,促使相對密度較低的氮氣從BOG管線排出,此現象稱為逆向活塞流(Reverse Piston flow)。

在中鼎團隊規劃下,在管線預冷時,將儲槽閥門切至T-102儲槽,先執行此儲槽的氮氣吹除,待其T-102內槽之甲烷濃度達標後,再將閥門切換至T-101,完成該儲槽氮氣吹除。如此一來,在48吋卸料管線完成預冷的同時,便已完成氮氣吹驅作業,可大幅縮短作業時間。

最終,本案氣化設施之試運轉在上述努力下,不僅進度如期,更有部分超前,於 2025上半年順利達成多項關鍵目標,包含4月份迎接第一艘LNG船靠卸,配合廠內試運轉作業;同月開始二階段試車,初步供氣至大潭電廠;6月完成氣化案整體輸出測試;最終於9月正式營運供氣,圓滿達成業主託付。

首艘LNG船協助三接試運轉任務完成,離港作業中。

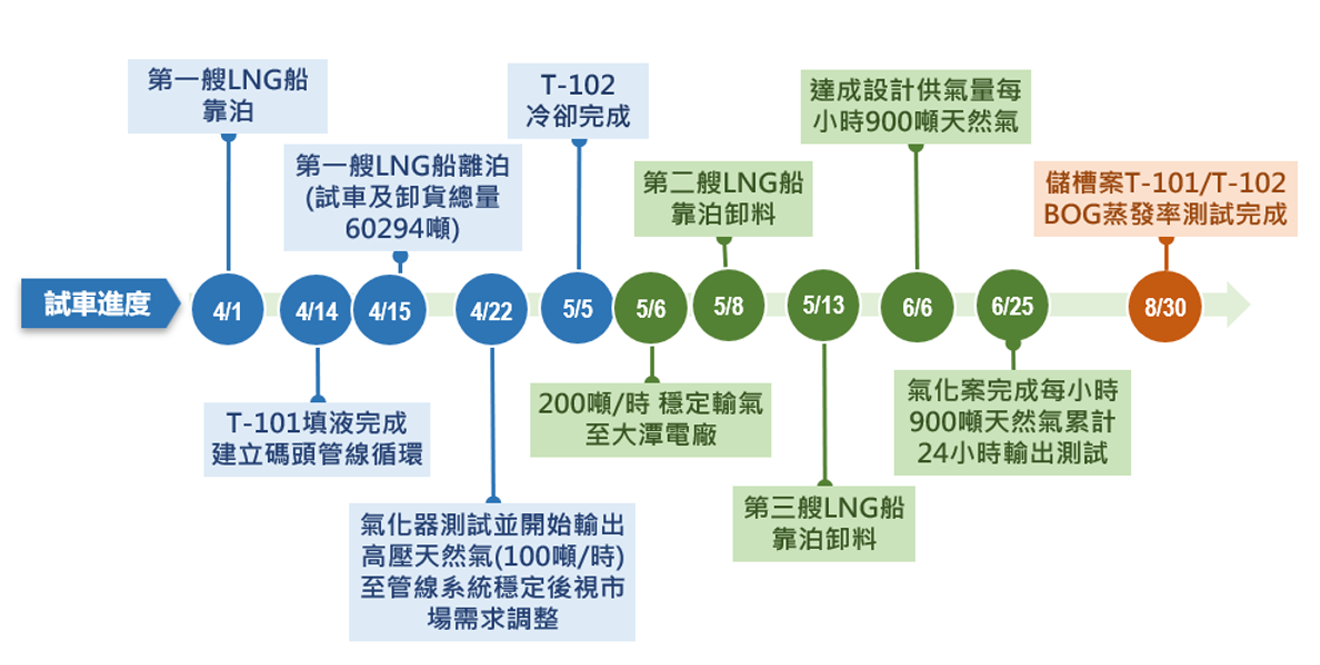

第三接收站試俥進程


業主的話

「CTCI是國內少數擁有豐富的LNG接收站實績與經驗的工程公司,在執行第三液化天然氣接收站工程專案時,工程期間面臨基地的惡劣氣候條件及COVID-19疫情、缺工、外推變更、複雜工程界面與俄烏戰爭等等內外在因素的挑戰,仍能配合業主趲趕工進,順利達成試俥、供氣乃臻營運之各階段目標,可見該公司擁有完整而強大且值得信賴之工程整合能力。」

-中油觀塘液化天然氣廠 廠長
