Discover Reliable
發現信賴
CTCI協助台塑穩定原料供應
—FPC 1.4萬噸低溫乙烯儲槽EPC統包工程
— 工程事業群 京鼎 項目管理一部 李政光
- 市場類別:煉油石化
- 業主:台塑工業(寧波)有限公司(FPC Ningbo)
- 執行單位 : 京鼎工程建設有限公司(CTCI Beijing)
- 完工日期:2024年第四季
- 工程地點:中國大陸浙江省寧波北侖區
- 工程範圍:設計、採購、建造
- 產能:乙烯儲量1.4萬噸
本案業主為台塑工業(寧波)有限公司,地點位於中國大陸浙江省寧波市北侖區,為台塑集團在海外重要的生產基地。乙烯為石油化學最重要的基本原料之一,其穩定供應有助於廠區內下游EVA(Ethylene-Vinyl Acetate,乙烯/醋酸乙烯酯共聚物)裝置及PP(Polypropylene,聚丙烯)裝置的穩定及高產運行。業主利用園區內碼頭儲槽區的預留空地,投資建設一座1.4萬噸的低溫乙烯儲槽及附屬設施,啟用後,可輔助廠區現有乙烯低溫儲槽停用檢修時的低溫乙烯供應,亦可與現有的乙烯低溫儲槽協同運作,預防原料供應中斷,確保下游裝置穩定生產。 CTCI中鼎集團旗下京鼎工程,於2022年承攬本案ISBL統包工作,以及全案的設計工作,並已於2024年12月順利達成機械竣工,「最值得信賴的」的品質,獲得高度肯定。

為什麼選擇CTCI ?
豐富的低溫儲槽設計及施工經驗
在台塑寧波廠區投資興建之初,京鼎即參與了其中多個專案的細部設計工作,並以優質的設計品質贏得業主台塑信賴,為日後的長期合作奠定基礎。京鼎在低溫儲槽領域,長期與日本IHI集團旗下子公司IPC(IHI Plant Services Corporation)合作,近年來在中國大陸完成多座低溫儲槽工程,其中,2021年於台塑寧波廠區完成的兩座9.3萬噸丙烷低溫儲槽工程,更創中國大陸丙烷儲槽最大容積紀錄。本次乙烯儲槽專案,京鼎再次憑藉豐富經驗脫穎而出。

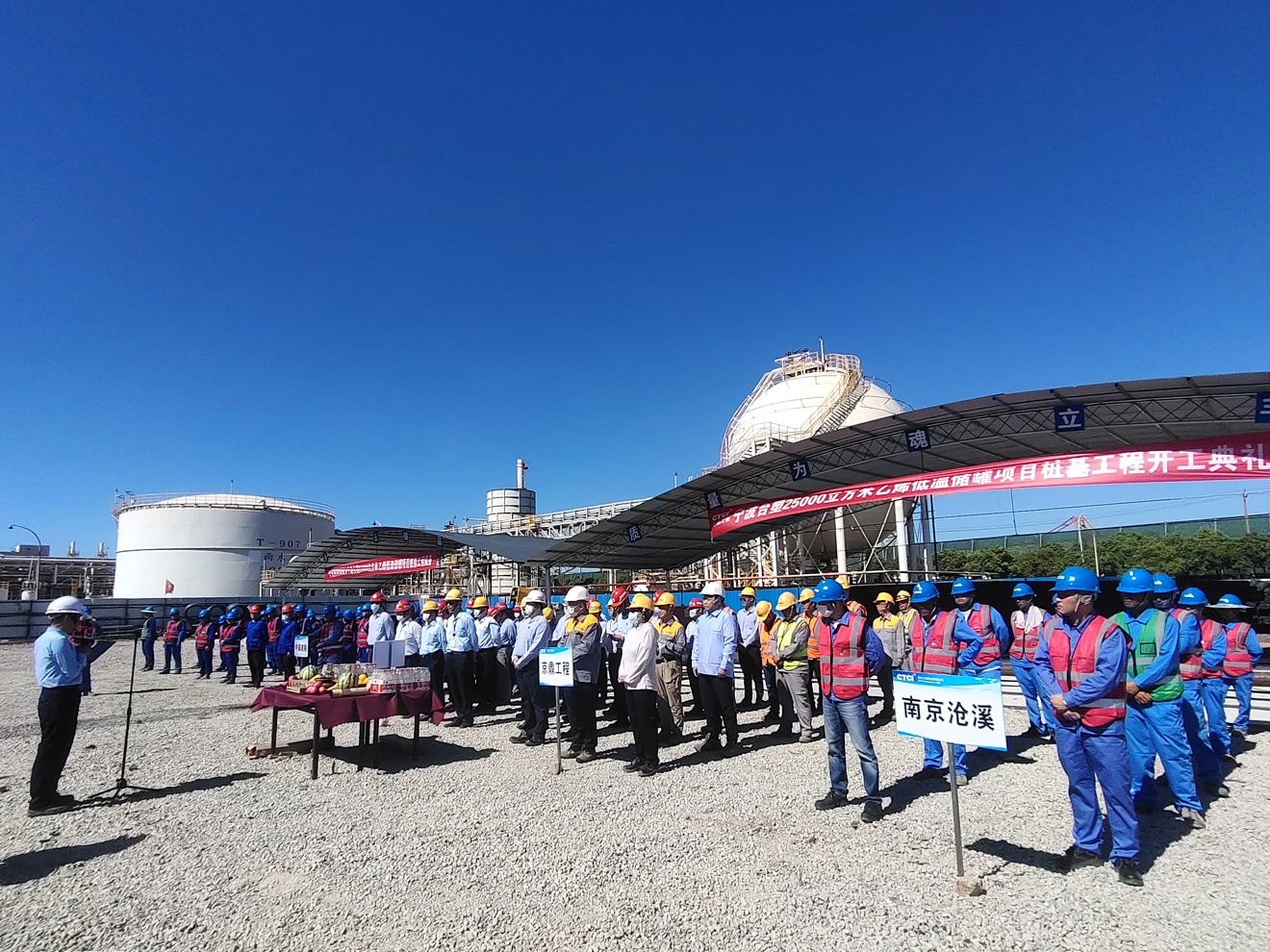

本案開工典禮
值得信賴的團隊
優異的EPC統包時程規劃能力
本EPC統包專案的參與團隊很多,不同團隊和環節之間的責任歸屬,難免存在交叉及模糊地帶。為避免責任劃分不清或溝通問題,造成專案成本增加、進度延誤,甚至影響工程品質,京鼎團隊在執行過程中,制定了詳細的界面管理計畫,列出專案的關鍵界面點,明確指定界面負責人,確保溝通和協調的順暢。秉持著同業主的界面由單一窗口負責的原則,以確保訊息傳遞的準確與即時性,並定期召開協調會議,對問題進行集中處理,提升專案管理效率,增強客戶對京鼎的信賴感。
政府審核與進度密切配合
京鼎深知,政府審核進度的管控是EPC專案管理中不可或缺的環節,對工程進度有著重要的影響。憑藉豐富的專案執行經驗,京鼎積極與政府部門溝通,了解審核流程及所需文件,根據項目整體進度,編制詳盡的政府審核計畫。 為此,在專案設計及施工團隊高度配合下,按時提交文件並取得相應許可,確保工程進度不受許可進度影響,助力專案推動。
專案亮點
採用預應力混凝土全包覆型設計
本案所建設的乙烯低溫儲槽為預應力混凝土全包覆型(PC Wall Full Containment Tank),內槽為304不鏽鋼,外槽由預應力混凝土(PC Wall)加襯板(Liner Plate)組成,並於環形空間設置熱護角(Thermal Corner Protection),以防範錯誤操作導致環形空間出現低溫凝液時,有效避免低溫介質直接接觸外槽和槽底,提高設施使用壽命。 由於本儲槽存儲的低溫乙烯溫度為-104℃,設計日蒸發率僅為0.08%wt(重量),對絕熱性能的要求很高,為此,設計上採用了珍珠岩、彈性毯、玻璃棉、泡沫玻璃(Cellular Glass)多種絕熱材料,對內槽進行全包覆,最大限度減少儲槽蒸發損失。 此外,因此類儲槽施工工序複雜,且各施工工序多具有不可逆性且緊密串連,對設計和施工的品質要求極高。 在設計方面,儲槽本體的設計由IPC團隊負責,為節省現場材料及精確加工,於設計階段即進行完整詳實的規劃,詳細到每根鋼筋的設置、每一塊鋼板的切割方法都在圖中進行了規劃,以優異的設計能力,確實提升材料的利用率及現場的加工效率。 在施工方面,因預應力儲槽施工工序的不可逆性,每個工序的品質管控都影響著專案的成敗,京鼎團隊對現場進行了嚴格的品質管控: 1.施工前對材料品質嚴格把關,確保符合設計要求。 2.施工過程中要求工人按照施工規範標準化操作,對施工中的關鍵參數進行嚴格管控,如:混凝土澆置溫度、焊接工藝等。 3.每個施工工序結束後,皆進行嚴格的品質檢測,如:鋼板焊縫採用射線檢測(RT),滲透檢測(PT),真空箱檢測(VT)等多種檢測,確保焊接品質。
創新工程技術
開發控制系統 克服高難度頂升作業

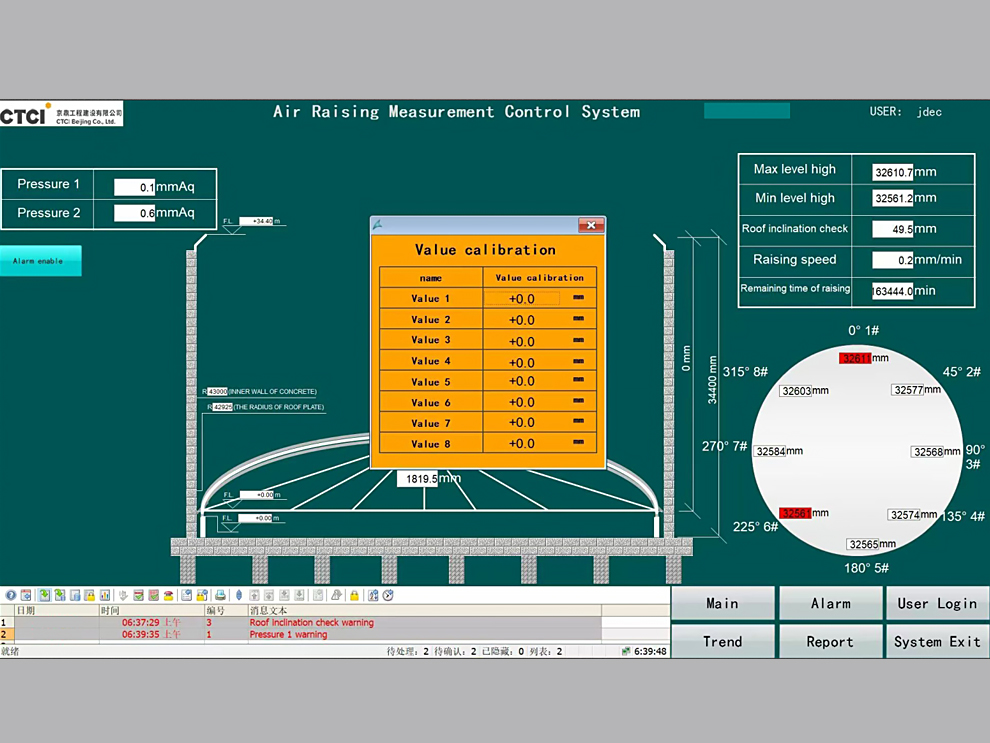

儲槽升頂,為儲槽建造的關鍵環節。由於升頂技術難度及風險很高,京鼎團隊採用平衡鋼索系統,目的是為了限制槽頂在抬升過程中晃動或偏移,確保它的穩定性。在抬升過程中,京鼎團隊必須隨時監控槽頂上升的速度和傾斜程度,以便現場指揮能夠立即調整風門的開啟大小和配重,做出正確的決策和調度。 傳統的方法,是在槽頂設置多個測量小組以捲尺進行測量,每2分鐘通過對講機將每個測量點的頂升高度進行回報,記錄員將數據輸入表格,並由公式導出當前升頂速度及傾斜率,然而,這種測量方式具有一定的誤差及延遲性。 為解決上述問題,在本次升頂過程,京鼎採用氣吹頂升測量系統作為傳統方法的補充,系統由可編程控制器(PLC)、主控電腦、雷射測距儀、壓力傳送器、通訊模組組成,以創新技術有效解決傳統測量法不精準的問題。透過雷射測距技術的運用,即時收集槽頂高度變化數據,對升頂速度及槽頂傾斜率進行即時檢測,為現場指揮調度工作提供有力輔助。


業主的話
「CTCI團隊展現了國際化的專業底蘊,如期達成機械竣工,是值得信賴的合作夥伴。」 -台塑寧波 1.4萬噸乙烯儲槽項目 專案經理
