Discover Reliable
發現信賴
CTCI打造全台首座水泥窯高溫處理垃圾建築工程
—台泥DAKA再生資源利用中心
— 智能事業群 萬鼎 專案經理 張勝旺
- 市場類別:建築工程
- 業主:台灣水泥公司
- 執行單位:萬鼎工程服務股份有限公司
- 完工日期:2024年4月
- 工程地點:花蓮縣秀林鄉和平村
- 工程範圍:建築、機電工程採購及建造

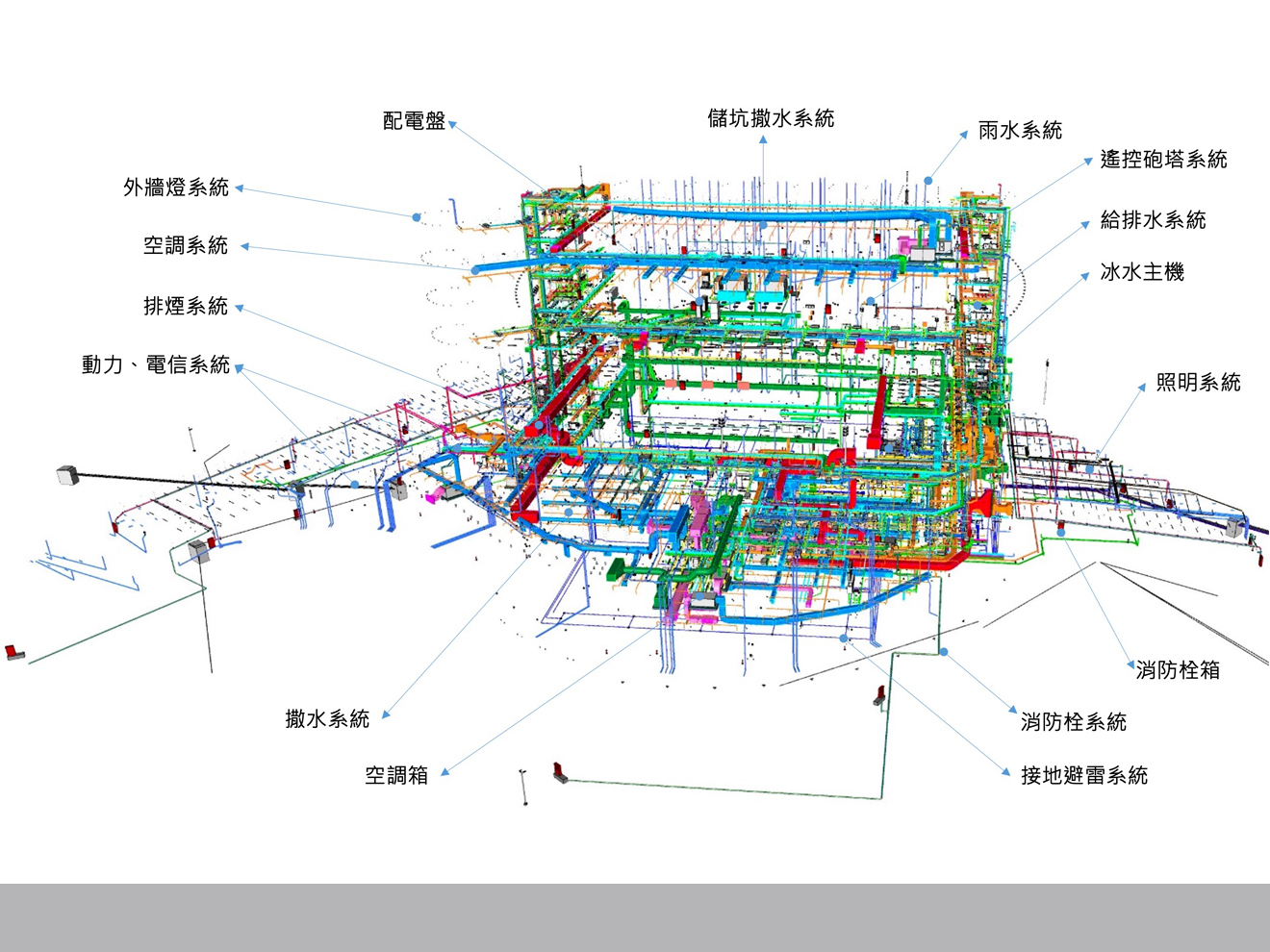

台泥DAKA再生資源利用中心(TCC DAKA Renewable Resource Recycling Center,簡稱RRRC),位於台泥花蓮和平廠,為台泥以獨創跨產業資源利用、零廢棄物、低碳循環經濟示範基地,亦為亞洲首座「港電廠三合一」循環經濟園區,為台泥打造「開放生態循環工廠」的計畫項目之一,預計2024年4月底完工。 本案由美國紐約KPF建築師事務所設計規劃,獲2021年A&D國際設計大獎;萬鼎工作範圍包括:主建築的建築、鋼結構、帷幕、機電工程施工項目。本廠主體建物為地上9層鋼骨混凝土(Steel Reinforced Construction,SRC)、地下1層鋼筋混凝土造(Reinforced Concrete,RC)、建築高度為47.2m、開挖深度為11m,建築面積10,638m2,總樓地板面積26,170m2,外牆種類包含低輻射玻璃、UHPC版(Ultra-High Performance Concrete)、GRC模塊(GlassFiber Reinforced Cement)、白色粉末噴塗沖孔板、深灰色格柵及背板、深灰色鋁製面板等。本案機電工程由集團旗下益鼎公司承攬,包含電力系統、冰水系統、一般空調系統、消防系統、給排水系統、開放式撒水系統及無線遙控砲塔滅火系統。

台泥DAKA再生資源中心3D外觀模擬圖
為什麼選擇CTCI ?
最值得信賴的工程品質 國內統包工程領導廠商
CTCI中鼎集團智能事業群萬鼎公司,為國內唯一擁有工程顧問公司及甲級營造廠的專業土木工程顧問公司,擁有各專業領域技師48人,在土木建築和交通工程領域累積豐富的工程經驗和技術,為國內公共工程統包解決方案領導廠商,歷年來承攬的公共工程,共榮獲16座金質獎及6座金安獎;中鼎集團智能事業群益鼎公司,為國內機電設備領導廠商,業務範圍包括高科技建廠工程、高樓建築及公共建設,為業主提供智能工程服務,同時專精於核能電廠新建、改善與除役工程,以優質的服務在海內外電力市場獲得極佳口碑。
值得信賴的團隊
精準估列預算 確實管控時程
本案承攬模式採「成本加成定價法」,故預算為本案業主管控重點,工程期間正值國內營建物價高漲、缺工、COVID-19疫情等大環境因素,直接影響工程成本及進度掌控,但CTCI團隊發揮中鼎人專業、誠信的文化,及鍥而不捨的精神,參照市場行情、物價上漲趨勢分析及花東地區運輸需求,精準估算使業主得以管控預算,降低營建物料高漲的影響;在施工進度掌控上,則以同時開展多個工作面及各工項並行施工的方式,以專業、細膩及高效率的施工程序控制,有效的調度人員、機具及材料,克服缺工衝擊;在疫情管控措施方面,則制定多項現場管理措施並落實風險管控。
專案亮點
打造綠色工程 實踐循環經濟

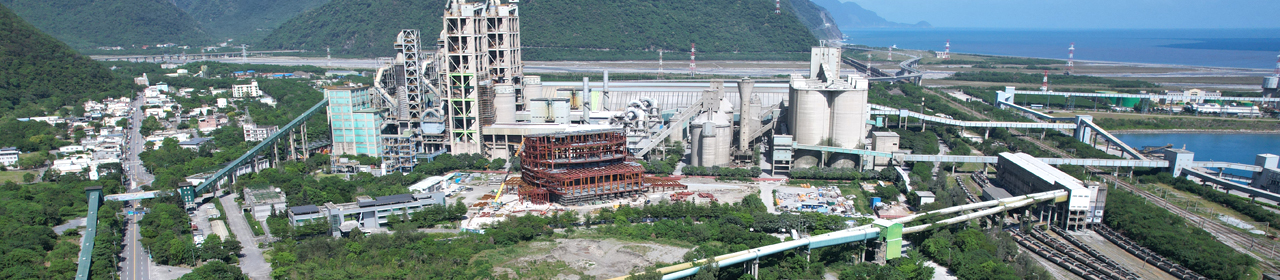

台泥DAKA再生資源利用中心鳥瞰圖(施工中)

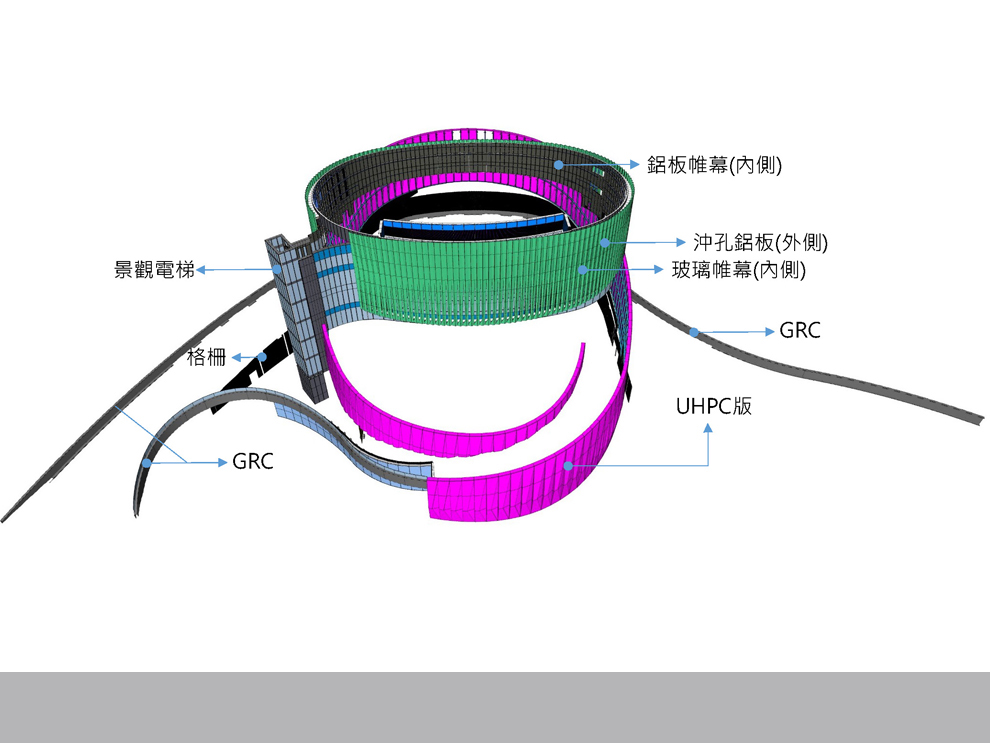

一、循環經濟理念的具體實踐 本案是全台首座利用氣化爐協同水泥窯高溫處理垃圾的建築,水泥窯最高溫度達1,800℃,焚燒一般生活垃圾時,幾乎足以將所有物質分解至一點也不剩,有別於傳統垃圾焚化爐的焚燒溫度僅850~900℃,因此不會出現傳統焚化爐燒垃圾仍殘留20%~25%底渣和飛灰的狀況。 本案秉持循環經濟理念,將殘留的底渣作為水泥原料,故沒有廢棄物處理問題,且垃圾氣化後還可以導入生產運轉中的水泥窯焚燒爐內,替代部分原料及燃料,有效節省能資源。完工後,除可有效解決花蓮垃圾問題,更將化身科技廠館,成為結合廢棄物資源循環、環境教育、觀光與文化功能的指標示範場域,促進地方共存共榮。 二、國際級地標建築 獨特外觀設計 本案主體建築樓高47m,結構為B1F~9F,多為挑高區域,採用SRC系統,兼具觀光及廢棄物處理功能,樓板分區複雜且須具氣密性,搭配外觀造型為螺旋形,鋼構弧形梁及高低結構板,頗具觀賞性;其中,2D弧梁約1,138噸重,占整體鋼構重量14.35%,由製造圖面3D模型套匯檢核,工廠製造查驗及品管,至現場吊掛動線安排及安裝精度,施工難度較傳統廠房複雜且困難。 本建築外觀主體採用帷幕系統,包含UHPC板、鋁板、玻璃帷幕、沖孔鋁板、隔柵系統及GRC模塊,其中UHPC板片為本專案特殊建材,每片約2.2噸,為業主針對此專案自行開發材料,由業主委託廠商開模製作,CTCI團隊進行風雨試驗及相關測試,協助業主確認材料安全與耐用性,確保可負荷正負風壓6kpa之性能。因帷幕系統為環狀且有特殊造型,其大多數板片設計皆因曲面而略有不同,曲面造型帷幕面積約為15,000平方米,約占整體帷幕70%,每片帷幕單元法線方向皆不相同,施工需考量與鋼構結構介面及施工性,技術難度相當高,透過CTCI團隊與專業廠商的不斷檢討精進,順利完成此國際級地標性建築。 為確保主體結構施工及外觀施工成果與設計成果相符,本專案有規劃視覺模型,綜整考量永續精神及地方特色,經CTCI團隊提案業主決議,將臨時性視覺模型發展為永久建築,更作為展示使用。

結構施工作業
本案原規劃於2024年4月完工,總工期34個月,然而業主為回饋地方,承諾花蓮縣政府將提前至2023年6月開始焚燒垃圾。CTCI團隊為此需求,加派人力全力趕趲進度,在專案與現場團隊分工與努力下,成功克服國內營造產業缺工嚴峻問題,結構基礎提前交付鋼構進場,並透過調整分區施工規劃,協調鋼構、RC結構、帷幕及設備廠商併行施工作業等積極作為,於2022年6月30日辦理上梁典禮,預期可順利達成業主目標,成為中鼎集團「最值得信賴的全球工程服務團隊」願景的具體實踐案例。

再生資源中心上梁典禮
創新工程技術
BIM協同作業 優化設計及介面整合

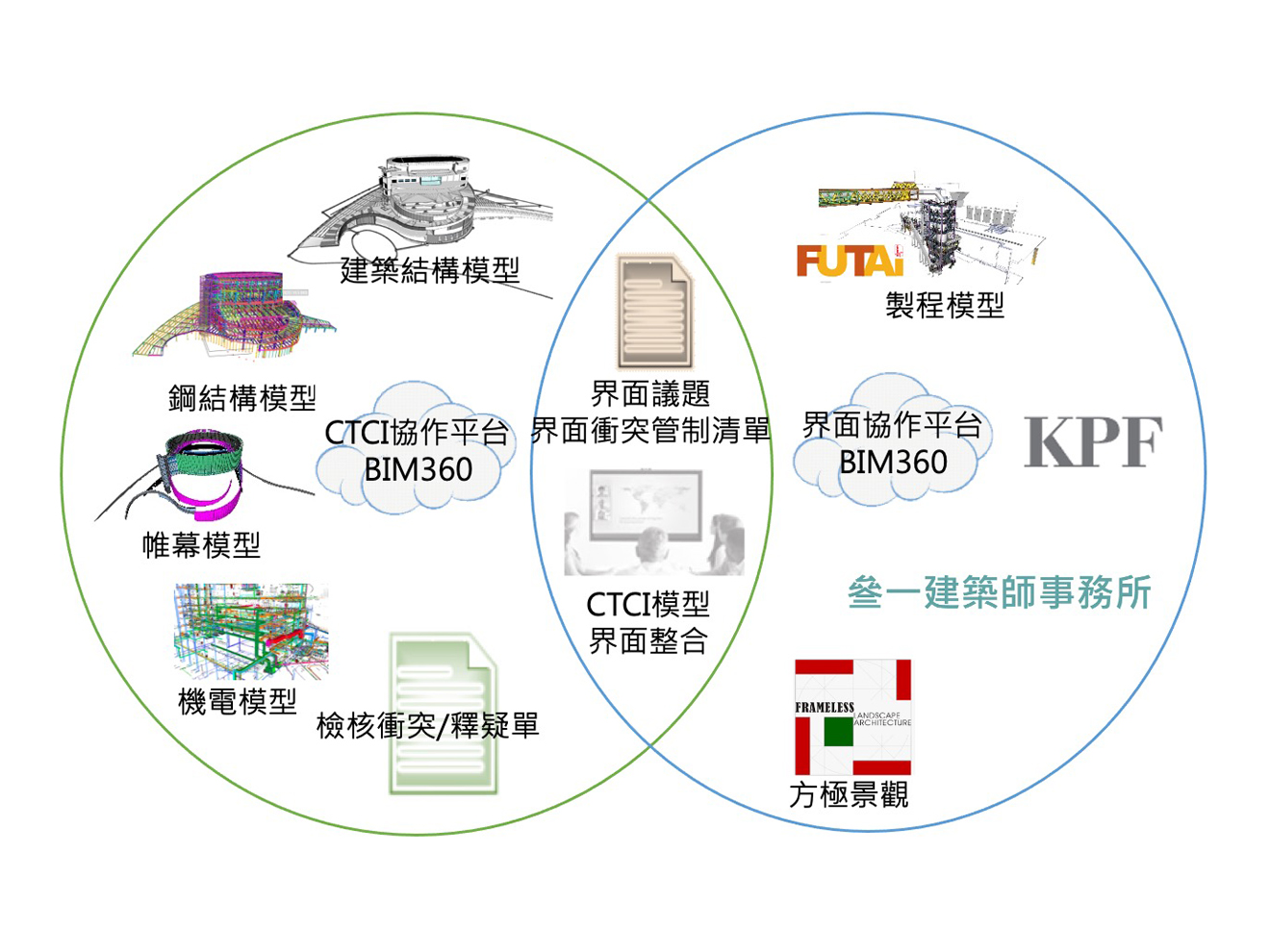

本工程設計獲得2021年A&D國際設計大獎,完工後為將成為國際級地標。本案萬鼎所承攬之主體建築新建工程,以BIM360協作平台應用,利用快速3D建模技術展現,協助業主完成設計過程圖面衝突檢討及優化、施工階段平行分包廠商介面整合,並以BIM技術增進施工管理效益,包含文檔圖面內容保存、修調版本紀錄與變更管理。透過雲端作業,可增加工作效率與速度,實現BIM流程自動化,業主、設計單位、平行包各單位都能參與過程及分享,發揮大包承攬精神,並確保專案推動執行效率與正確性。

BIM360協作平台模式




碳足跡盤查 申請低碳認證
因應國際淨零趨勢,本案業主委託萬鼎進行本工程碳足跡盤查,以及申請低碳建築聯盟「建築碳足跡認證」作業,本案碳足跡盤查輔導與查證係以ISO 14067:2018之規範進行生命週期階段溫室氣體評估及查證活動,盤查目標為台泥和平廠再生資源利用中心建築物之土木結構體,以及讓基本建築機能完備之設備,本案SRC建築生命週期為60年,因此在盤查及查證範圍包含建築物之各生命週期流程,涵蓋了新建工程原料取得階段、營造施工階段、建築使用階段、修繕更新階段、以及利用現況推估60年後之拆除廢棄階段。 本案預計在建議時程及範圍完成查證,以取得「ISO 14067:2018國際標準之查證意見聲明書」。本案是CTCI第一個在建工程即進行碳足跡盤查工作的專案,期能藉由學術單位的協助深化盤查的方法,使CTCI團隊建立相關經驗,在碳足跡盤查工作寫下嶄新里程碑。
業主的話
整體環安要求均能落實執行、回應速效快讓施工進度有效提高、雙方溝通直接可反應解決問題、專案施工團隊技術能力優異。原施工受天候影響,能趕工追上進度,有問題找萬鼎均能解決,是值得信賴的團隊。 --台灣水泥公司和平廠 張嘉新經理
